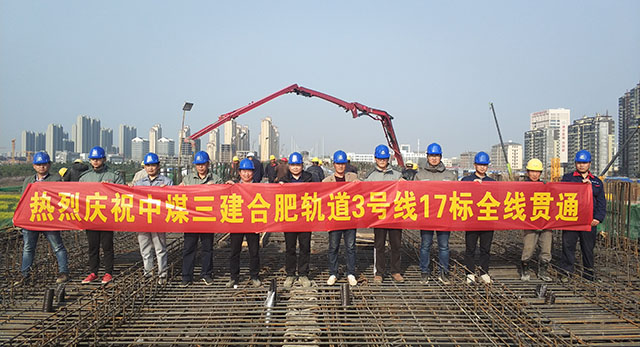

3月25日上午,合肥軌道交通3號線17標大眾路站~相城路站區間高壓線段106米連續梁頂板澆筑完成,標志著合肥軌道交通3號線17標全線貫通。

合肥軌道交通3號線17標大眾路站~相城路站區間220KV高壓線于去年12月份開始遷改,受影響區段包含13根樁基、2個承臺、2個墩柱、2片簡支梁和1聯連續梁。面對工期緊、任務重,高壓線下施工風險較大等困難,3號線17標項目部提前籌劃、周密安排、爭分奪秒組織施工,項目專職安全員和技術人員全程現場監督,優化工序銜接,加強過程控制。自220KV高壓線遷改以來,簡支箱梁和連續梁均刷新了本標段最快施工紀錄,比軌道公司要求工期提前7天完成,為6月份列車上線提供了有力保障。

下一步,項目部將一鼓作氣完成橋面附屬和各項驗收移交工作。
